寫字樓裝修跟進報告 悠樂芳精油

我們為客戶 悠樂芳精油 完成了 1,198 平方英尺的寫字樓裝修,採用工業和自然風格設計,並用大約 30 天交付。


我們為每位客戶提供詳細的施工進度報告,包括每週的現場照片和詳盡的工作說明。即使您因繁忙無法親臨工地,也能透過這些報告隨時掌握施工情況。我們的團隊定期進行現場勘察,並確保所有施工細節都符合您的期望。


寫字樓裝修工程準備階段

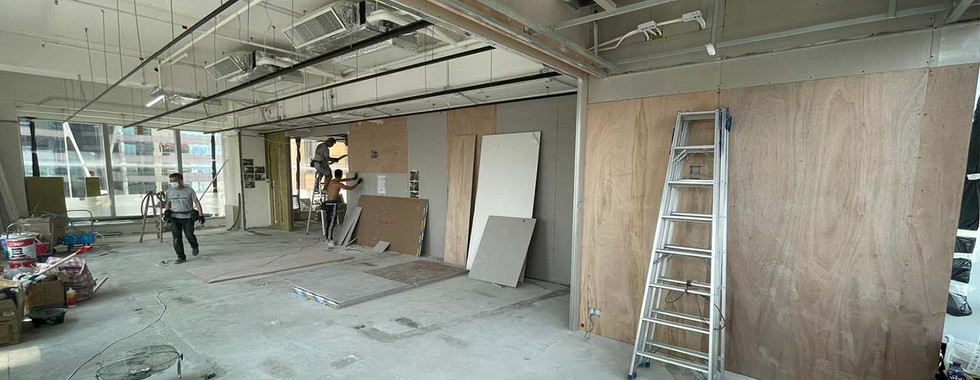

清拆全場地毯及吊燈


清拆全場舊有牆身


清掃現場建築廢料


第一週



  • 安裝隔音棉

  • 安裝員工辨公室位置天花骨架

  • 封好全場單邊木板牆及石膏板

  • 接駁天花冷氣喉至經理房


第二週

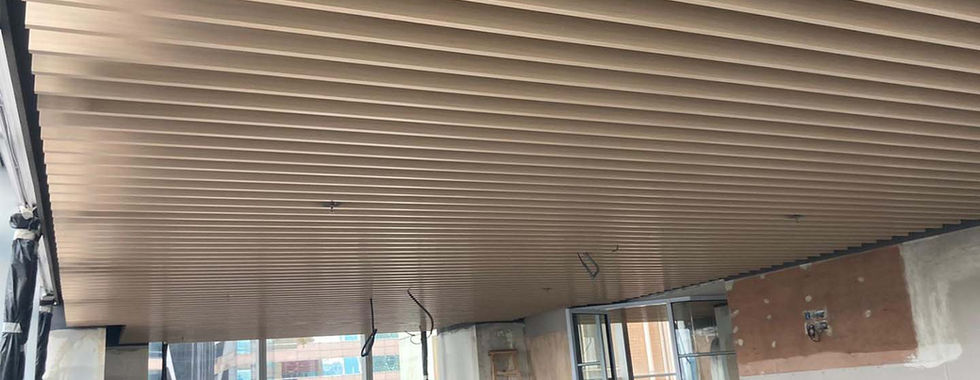

  • 安裝好全場木色百葉條子天花

  • 封好石膏板天花於

  • 預留孔位以便安裝燈及消防設備

  • 開始全埸天花油漆及牆身牆紙工程


第三週



  • 完成安裝天花燈

  • 完成防火門安裝工程

  • 現埸大部份牆紙已完成安裝


第四週



  • 全場木器家俬及地毯物料到達現場及進行安裝工程

  • 全埸膠地板及地毯施工中

  • 全埸腳線及天花線施工中

  • 完成全埸清潔
