我們為客戶 OneStep iCorp Services Limited 完成了 12,965 平方英尺的寫字樓裝修,採用現代及工業的風格設計,並用大約 60 天交付。
我們為每位客戶提供詳細的寫字樓裝修施工進度報告,包括每週的現場照片和詳盡的工作說明。即使您因繁忙無法親臨工地,也能透過這些報告隨時掌握施工情況。我們的團隊定期進行現場勘察,並確保所有施工細節都符合您的期望。
每週的寫字樓裝修工程跟進
第一週

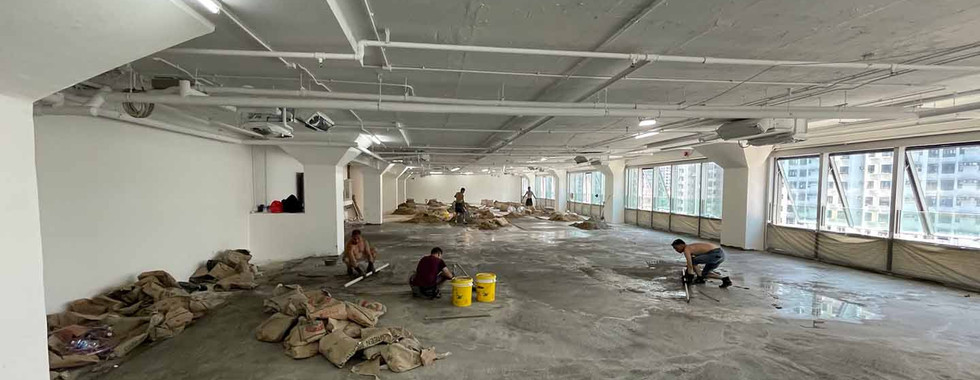

準備及鋪平辦公室地面
拆除現有辦公室牆壁
安裝寫字樓的間隔佈置
開始安裝隔牆辦公室用的地板金屬龍骨
第二週
開始安裝辦公室的單面石膏板
開始辦公室的電力及冷氣工程
開始油漆工程
第三週
安裝入牆式插頭
繼續辦公室的油漆工程
安裝辦公室的隔音板
開始遮擋隔音板的工程
第四週
繼續辦公室的油漆工程
繼續安裝入牆式插頭
第五週
完成辦公室油漆工程
開始在辦公室拉電線
完成門口接待處的天花處理
第六週
開始安裝辦公室的燈具
開始安裝玻璃間隔
第七週
繼續安裝辦公室的燈具
繼續安裝玻璃間隔
開始安裝辦公室的地板和地氈
第八週
繼續安裝辦公室的地板和地氈
安裝辦公室的會議室間隔
為會議室貼上磨砂玻璃
開始接待處的特別油漆工程
